西夏热电公司顺利完成一期220kV升压站首次大规模优化改造

作者:高金霞、徐 斌 来源:西夏热电公司

611日,西夏热电公司一期升压站优化改造顺利完工,升压站反送电一次性成功。

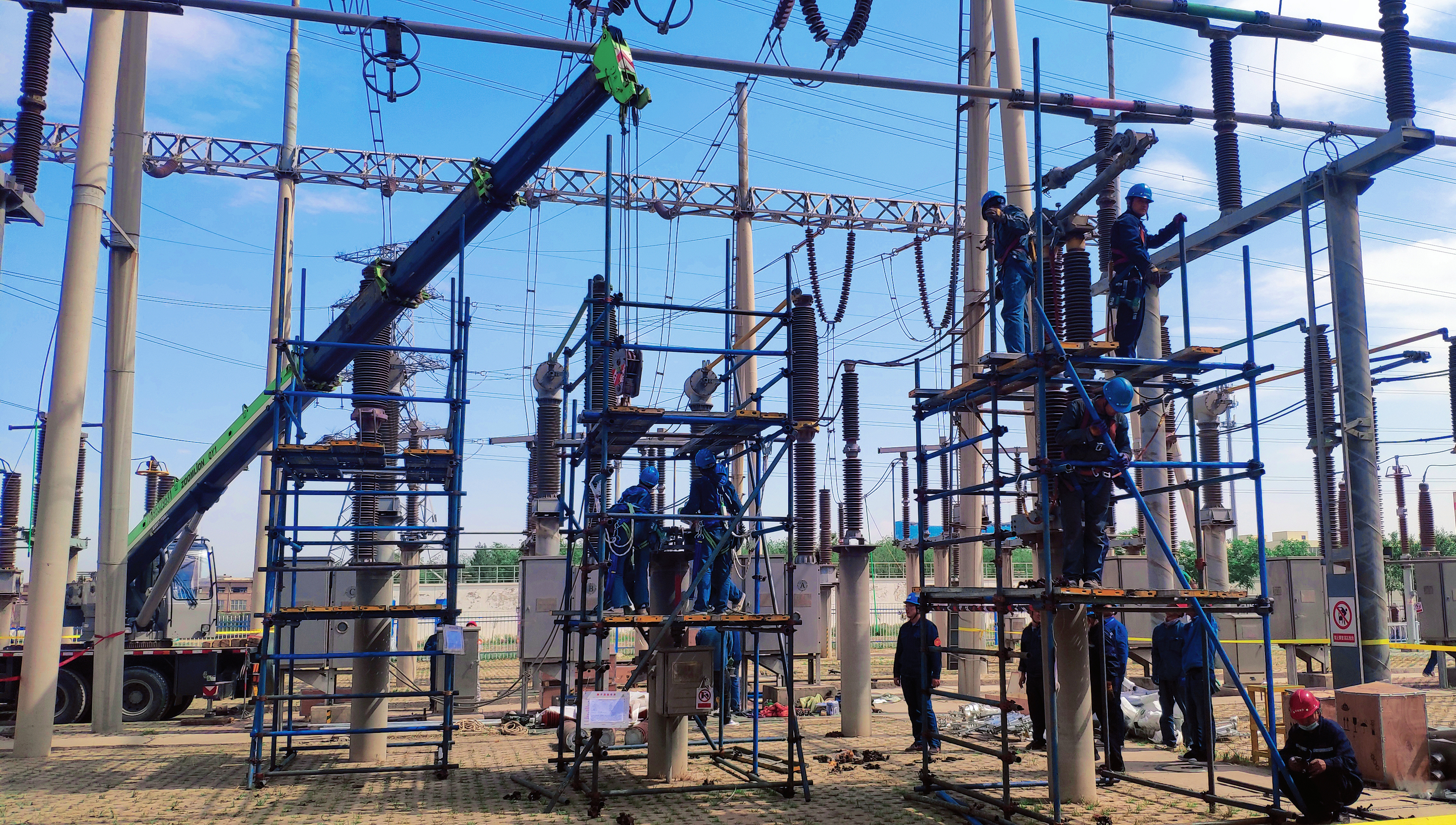

528日,公司一期升压站全面停电,开启了运行14年来首次大规模设备优化改造。本次改造时间紧,任务重,公司设备维护部人员与外委施工单位紧密配合,严审技术规范,严格落实“四措两案”,深入细致开展改造工作。每日工作前,监护人认真对当日工作进行风险因素识别及评估,并制定有效的防范措施,落实作业过程监督,确保安全作业。经过14天的连续奋战,共完成了一期220kV升压站Ⅰ母和Ⅱ母PT(电压互感器)、母联38200-2隔离开关的更换及其计量实验项目,以及西吉甲、乙线AB套保护,母差保护,母联保护的更换工作。

此次优化改造提高了设备主体及其附属设备的性能,为今后长期安全稳定运行打下了坚实的基础。
